某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建
某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建
admin
2022-08-02
63
问题

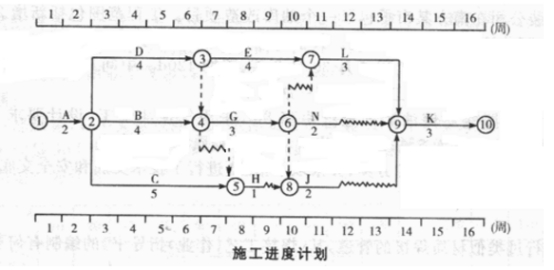

某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构。地上十层,地下二层。在施工过程中,发生了下列事件:事件一:施工单位进场后,针对工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。事件二:主体结构施工至六层时,工程所在地发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,排除隐患后恢复了施工生产。事件三:主体结构验收后,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工。
施工到第4周末时进行进度检查:A工作已经完成。B工作施工时,遇到罕见特大暴雨,造成施工单位的施工机械损坏,损失1万元,实际只完成估算工程量的25%。C工作为检验检测配合工作,只完成了估算工程量的20%。施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置。问题1.事件一中,按照编制对象不同,本工程应编制哪些施工进度计划?2.事件二中,是否应对脚手架进行检查验收?说明理由。还有哪些阶段应对脚手架进行检查验收。3.根据第4周末的检查结果,绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度及其对工期的影响,并说明理由。4.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?5.施工单位是否可以就事件B、D提出费用索赔?为什么?
选项
答案
解析

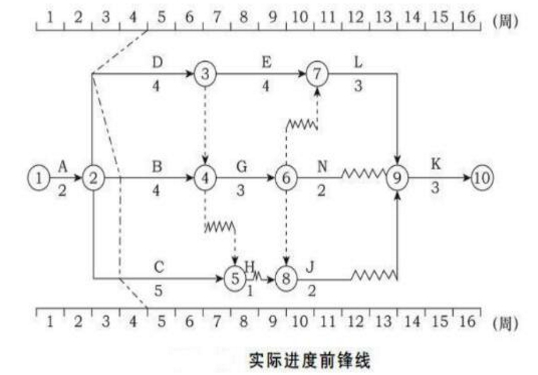

1.施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。2.(1)风雨结束后应该对脚手架再次进行检查验收。理由:遇有六级及以上风或大雨后应对脚手架进行检查验收。(2)需对脚手架检查和验收的情况还有:1)基础完工后,架体搭设前。2)每搭设完6~8m高度后。3)作业层上施加荷载前;4)达到设计高度后,冻结地区解冻后。5)停用超过一个月。3.(1)实际进度前锋线如下:
(2)工作B拖后1周,因工作B总时差为1周,所以不影响总工期。工作C拖后1周,因工作C总时差为3周,所以不影响总工期。工作D拖后2周,因工作D在关键线路上,总时差为0,所以影响总工期2周。4.项目监理机构应批准工程延期2周。理由:施工中发现地下文物造成D工作拖延,属于建设单位应承担的风险。5.事件B不能索赔费用。理由:罕见特大暴雨属于不可抗力,施工单位施工机械损坏由施工单位自己承担。事件D可以索赔费用。理由:施工中发现地下文物属于建设单位应承担的风险,施工单位可以就设备闲置向建设单位索赔费用。
转载请注明原文地址:https://tihaiku.com/jzgc/129345.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
工业炉窑砌筑工程工序交接的证明书内容不包括的是()。A.炉子中心线和控制标
仪表的安装应满足的要求有()。A.仪表中心距操作地面的高度宜为1.2~1.
胀锚地脚螺栓安装应满足()要求。A.中心到基础边缘的距离不小于其直径的10
预埋地脚螺栓检查验收,除验收其中心距外,还应验收()。A.标高 B.数量
机械设备安装工程中,生产线的纵、横向中心线以及主要设备的中心线应埋设()的
大型汽轮发电机组轴系对轮中心找正时,应以()为基准。A.中压转子 B.低
大型汽轮机低压外下缸体前段和后段组合找中心时,不可作为基准的是()。A.激
预埋地脚螺栓的验收要求有()。A.直埋地脚螺栓的中心距,标高及露出基础长度
机械设备安装工程的验收程序一般按()三个步骤进行A.单体试运转 B.进场
轴系对轮中心找正主要是对()的找正。A.高中压对轮中心 B.高压对轮中心
随机试题
支持ITP诊断的是()。A. B.PAIg阳性 C.APTT延长 D.
一般将高校思想政治教育的内容分为系统的、日常的和()。A.联系的 B.一体的
来源于耳蜗神经的复合动作电位(AP)的特征不包括A.振幅与刺激强度呈正比 B.
根据增值税的有关规定,下列关于个人将住房对外销售的税收政策,说法正确的是()。
公司W有两个独立的业务,分别是业务A和业务B,现要将其中的一个业务A转让,需要进
A.15% B.70% C.±10% D.±15% E.±7.5%胶囊平
个人独资企业的投资人对企业债务()。A.以出资额为限承担责任 B.以企
根据中国银行业监督管理委员会2005年发布的《商业银行风险监管核心指标》,“风险
颐和酒店是国内一家主营五星级酒店的企业。在发展的过程中,颐和酒店收集关于国外一家
关于发电厂的主厂房、主控制室,变电站控制室和配电装置室的直击雷过电压保护,下列哪
最新回复
(
0
)
