某房地产开发公司与某施工单位签订了一份价款为1000 万元的建筑工程施工合同,合
某房地产开发公司与某施工单位签订了一份价款为1000 万元的建筑工程施工合同,合
admin
2022-08-02
18
问题

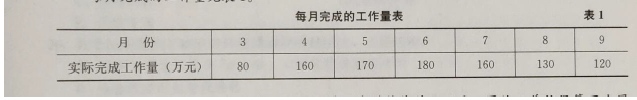

某房地产开发公司与某施工单位签订了一份价款为1000 万元的建筑工程施工合同,合同工期为7 个月。工程价款约定如下:(1)工程预付款为合同价的10%。(2)工程预付款扣回的时间及比例;自工程款(不含工程预付款)支付至合同价款的60%后,开始从当月的工程款中扣回工程预付款,分两个月均匀扣回。(3)工程质量保修全为工程结算总价的5%,竣工结算时一次性扣留。(4)工程款按月支付,工程款达到合同总造价的90%时停止支付,余款待工程结算完成并扣除保修金后一次性支付。每月完成的工作量见表1。
工程施工过程中,双方签字认可因钢材涨价增补价差5 万元,因施工单位保管不力罚款1 万元。【问题】1.列式计算本工程预付款及其起扣点分别是多少万元。工程预付款从几月份开始起扣?2.7、8 月份开发公司应支付工程款多少万元?截止到8 月末累计支付工程款多少万元?3.工程竣工验收合格后双方办理了工程结算。工程竣工结算之前累计支付工程款是多少万元?本工程竣工结算是多少万元?本工程保修金是多少万元?(保留小数点后两位)4.根据《建设工程价款结算暂行办法》的规定,工程竣工结算方式分别有哪几种类型?本工程竣工结算属于哪种类型?
选项
答案
解析
1.本工程预付款为:1000×10%=100 万元。
起扣点为:1000×60%=600 万元。
由于3、4、5、6 月的累计工程款为;80+160+170+180=590 万元<起扣点600 万元,
因此工程预付款从7 月份开始起扣。
2.7 月份扣回的预付款为:100×50%=50 万元.
7 月份开发公司应支付工程款为:160-50=110 万元。
8 月份开发公司应支付工程款为:130-50=80 万元,
截止到8 月末累计支付工程款为:590+110+80=780 万元。
3.工程竣工结算之前累计支付工程款为:1000×90%=900 万元。
本工程竣工结算为:1000+5-1=1004 万元。
本工程保修金为:1004×5%=50.20 万元.
4.根据《建设工程价款结算暂行办法》(财建[20042369 号)的规定,工程竣工结算方式分别包括单位工程竣工结算、单项工程竣工结算和建设项目竣工总结算。本工程竣工结算属于单位工程竣工结算。
转载请注明原文地址:https://tihaiku.com/jzgc/129330.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
按《建设工程施工现场管理规定》的要求,计划批准的开工项目应由()向有关部门
具备独立施工条件并能形成独立使用功能的建筑物或构筑物为一个()。A.检验批
建筑电梯设备安全保护装置有()。A.防护栏杆 B.限速器 C.脚手架
电梯工程是建筑安装工程的一个()。A.单位工程 B.子单位工程 C.分
建筑电梯()符合要求后,向经国务院特种设备安全监督管理部门核准的检验检测机
建筑设备监控信号线缆的施工,其()等应符合相关标准的规定。A.屏蔽性能
符合建筑管道工程施工技术的是()。A.给水水平管道应有2‰~5‰的坡度坡向
高层建筑管道施工对防噪声、防振等要求较高,应采取必要的隔离、减振或加设()
高层建筑管道采用非镀锌钢管时,一般采用()连接方式。A.承插 B.螺纹
高层建筑管道常用的连接方法中,承插连接用于()。A.PPR管的连接 B.
随机试题
[originaltext]W:David,there’snotmuchleftintherefrigerator.Imightbea
Negotiationsworkwonders.Thisisparticularlysoininternationalbusiness
[originaltext]M:NowI’llaskyousomeotherquestions,MissLee.W:Yes,pleas
Thefoodirradiationprocessisasimpleone.ThenewUSplant,Vindicatoro
对终板活动叙述错误的是A.为非传播性的单向电位 B.呈负向偏转 C.低振幅
A.肠黏膜大多正常,有散在溃疡边缘隆起周围有红晕 B.肠道病变轻微,仅见黏膜充
骨骼肌发生等张收缩时,长度保持不变的结构是 A.明带B.暗带C.H带D
患儿,女性,11个月,系先天性左侧完全性唇裂,拟行唇裂修复术。其麻醉方法最好采用
冷冻冷却水管道法兰连接要求包括()。A.管道的法兰面应与管道中心线垂直 B.
安全生产管理预警体系中,属于内部管理不良预警系统工作的是()。A.技术变化的预
最新回复
(
0
)
