某高校新建教学楼工程……施工过程中,发生了如下事件: 事件一:在竣工验收时,建

admin2022-08-02  24

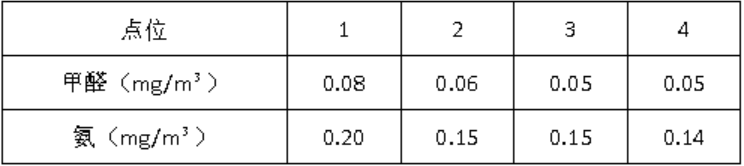

问题 某高校新建教学楼工程……施工过程中,发生了如下事件:事件一:在竣工验收时,建设单位要求对已隐蔽的地下管沟工程重新挖开进行复验,施工单位认为施工过程中已按要求经监理工程师验收合格,故拒绝再次挖开检查。经总监理工程师调解,停工2d 后施工单位同意复验,复验结果满足设计及规范要求。施工单位上报停工2d、复验后重新恢复造成工期延误6d 的两份工期索赔。事件二:因学校开学在即,建设单位要求施工单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测,施工单位对此做法提出异议。事件三:工程验收前,相关单位对一间240 ㎡的公共教室选取4 个监测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下:事件四:工程完工后进行室内环境污染物浓度检测结果不达标,整改后再次检测达到相关要求。【问题1】事件一中,施工单位不同意再次挖开检查的做法是否合理?说明理由。并分别判断两份工期索赔是否成立。【问题2】事件二中,施工单位提出异议是否合理?并说明理由。根据《民用建筑工程室内环境污染控制规范》,室内环境污染物浓度检测应包括哪些检测项目?【问题3】事件三中,该房间监测点的选区数量是否合理?说明理由。该房间两个主要指标的报告监测值为多少?分别判断该两项检测指标是否合格?【问题4】事件四中,室内环境污染物浓度再次检测时,应如何取样?

选项

答案

解析 【答案1】(1)不合理;
理由:承包人覆盖工程隐蔽部位后,发包人或监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检查,承包人应遵照执行,并在检查后重新覆盖恢复原状。
(2)工期索赔2d 不成立;工期索赔6d 成立。
【答案2】(1)合理。
理由:室内环境质量验收应在工程完工至少7d 后、工程交付使用前进行。
(2)室内环境污染物浓度检测项目有:甲醛、氨、苯、氡、TVOC。
【答案3】选取点数合理。
理由:100 ㎡≤S<500 ㎡,检测点数≥3 处,因此选取4 处合理。
甲醛:(0.08+0.06+0.05+0.05)/4=0.06mg/m3;
氨:(0.02+0.15+0.15+0.14)/4=0.16mg/m3;
学校教室属于I 类建筑。甲醛浓度应该≤0.08,氨浓度应该≤0.2,所以这两项检测指标合格。
【答案4】室内环境污染物浓度再次检测时,抽检数量应增加1 倍,并应包含同类型房间和原不合格房间。再次检测全部合格后方可验收合格。
转载请注明原文地址:https://tihaiku.com/jzgc/128932.html

最新回复(0)
