某工程项目总承包单位根据工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:月),并经总经理工程师和业主确认。施工过程中发生了如下事件:
事件一:施工单位施工至D 工作时,由于业主在细部设计上提出了新要求,设计单位重新进行了设计。造成D 工作施工时间延长了2 个月,施工单位人工费、机械费损失2 万元,施工单位提出了工期、费用索赔要求。事件二:施工单位施工到C 工作时,由于业主自行采购的工艺设备提前到场,业主要求提前工期,施工单位增加了劳动力及材料,将C 工作施工时间缩减至4 个月。施工单位提出了赶工费2 万元的索赔要求。【问题】1.绘制双代号网络图,找出它的关键线路(用工作表示),并写出总工期。2.事件一、二中,施工单位的各项索赔是否合理,并分别说明理由。3.指出实际网络计划的关键线路,指出计算工作C、工作E 的总时差,以及实际总工期。
选项
答案
解析

1.工作之间的逻辑关系,补充如下:

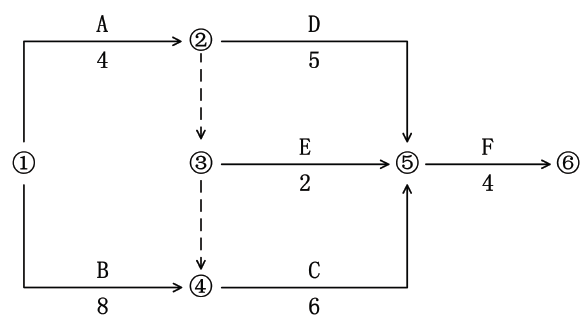

双代号网络图绘制如下:

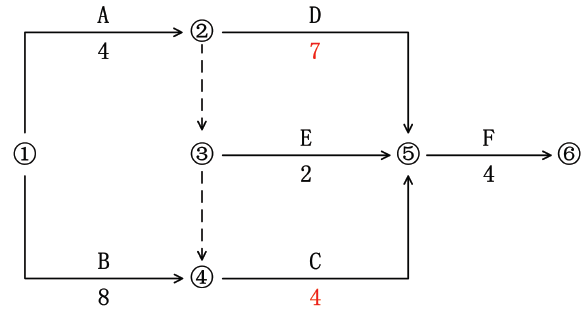

关键线路是B→C→F,总工期为18 个月2.事件一:工期索赔不合理。虽然此事件是非承包人原因造成,但是工作D 延长2 个月没有超过总时差,对总工期没有造成影响,所以工期索赔不合理。事件一:费用索赔合理。此事件是非承包人原因造成,而且给施工企业造成了人工费、机械费损失2万元,所以费用索赔合理。事件二:费用索赔合理,此事件是由于业主要求提前工期引起,是非承包人原因造成的,由于赶工期所增加的费用2 万元可以向业主提出费用索赔要求,所以费用索赔合理。3.关键线路还是B→C→F,总工期变为16 个月工作C 的总时差为0,工作E 的总时差为,6 个月
转载请注明原文地址:https://tihaiku.com/jzgc/127190.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
建设单位接受施工单位对分部工程报验申请后应组织()人进行验收。A.施工单位项目负
华东机电安装公司通过招投标竞争在某市承包一大型商场的机电安装工程项目,工程范围包
建筑安装工程分部(子分部)工程质量验收记录表签字人有()。A.建设单位项目负责人
机电工程施工阶段项目成本控制要点包括()。A.编制成本计划 B.分解落实计划
招投标项目的分类中,承包商承担工程的设计及土建安装施工,并承担投产运行后设计指标
以下有关电缆的说法,错误的是( )。A.氧化镁电缆长期允许工作的最高温度可达
机电工程施工进度计划安排中的协调制约因素有()。A.工程实体现状 B.设备材
试运行的技术准备工作包括( )。A.确认可以试运行的条件 B.编制试运行总体
当现场条件不允许进行管道液压和气压试验时,经过设计或建设单位同意,也可以采取其他
起重作业中平衡梁形式的选用根据有()。A.待吊设备重量 B.待吊设备规格尺寸
随机试题
FiveBadStudyHabitsIfyouhavepreparedforthetestsformanyhours,andyet
Whenyouquitajob,youtypicallygivetwoweeks’notice.ButatKINDHealt
在国标中,食物中的胡萝卜素含量采用的测定方法是A.高效液相色谱法 B.荧光法
患儿女,生后3天,35周早产新生儿。生后喂养早产儿配方奶,腹胀8小时入院。大便隐
电缆洞封堵应符合施工工艺要求,电缆防火涂料应符合防火要求,电缆有分段防火()
在志愿者管理中的需要评估与方案规划阶段,志愿者评估是十分重要的工作.其评估重点是
试说明神经冲动传导的基本方式及什么是电传导和化学传导?
以下不是巴黎和会的主要议题的是()A.对德和约问题 B.波兰问题 C.德日
根据监管规定,我国商业银行理财业务中的非标准化债权资产具体包括( )。A.承兑
下列对计算机病毒特点描述正确的是()。A、电子邮件的收发不能进行计算机病毒的传染
最新回复
(
0
)
