背景资料: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一
背景资料: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一
admin
2022-08-02
48
问题

背景资料: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:
施工过程中,发生了如下事件: 事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。 事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。 事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。 问题: 1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示),并计算总工期。 2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?3.事件二中,工作C应如何安排?并说明理由。 4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?
选项
答案
解析

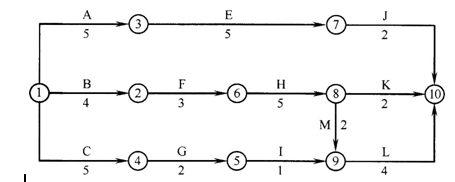

1. 调整后的进度计划网络图如下:
调整后进度计划网络图的关键线路(工作表示):B→F→H→M→L。 总工期为:18个月。 2. (1)如果各项工作均按最早时间开始,起重机械的租赁时间为14个月。 (2)其中,设备闲置2个月。 3. 为了减少机械闲置时间,应将工作C开始时间往后推2个月。 理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。 4. (1)监理要求妥当。 (2)理由:根据《混凝土结构工程施工质量验收规范》GB50204—2015中第10.1.5条规定:当未取得同条件养护试件强度、同条件养护试件强度被判定为不合格或钢筋保护层厚度不满足要求时,应委托具有相应资质等级的检测机构按国家有关标准的规定进行结构实体检测。 (3)结构实体检测应包括如下内容: 混凝土强度检验、钢筋保护层厚度检验以及工程合同约定的项目。 (4)主要检验涉及结构安全的柱、梁等重要部位。
转载请注明原文地址:https://tihaiku.com/jzgc/127172.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
电梯安装施工前制造单位提供的资料有( )等。A.电梯安装许可证 B.机房及井
招投标项目的分类中,承包商承担工程的设计及土建安装施工,并承担投产运行后设计指标
高层建筑管道对防噪声、防震等要求较高,管道施工应采取必要的隔离、减震或加设()等
机电工程施工进度计划安排中的协调制约因素有()。A.工程实体现状 B.设备材
试运行的技术准备工作包括( )。A.确认可以试运行的条件 B.编制试运行总体
某工程的合同价为7500万元,根据职业健康安全实施的要求规定,该工程应配备专
当施工现场发生施工质量事故后,工程建设单位负责人接到事故现场有关人员报告后,应在
根据《工业炉窑砌筑工程的施工及验收规范》.不属于工序交接证明书内容的是()。A
室内排水管道施工技术要求,错误的是()。A.铸铁管的坡度应高于塑料管的坡度 B
保冷层厚度大于或等于( )时,应分为两层或多层逐层施工,每层厚度宜相近。A.1
随机试题
Theboarddeemedit’surgentthatthesefilesmustbeprintedrightaway.must——s
A.增大压强 B.升高温度 C.加入催化剂 D.减小反应物浓度
使用图像扫描仪以300DPI的分辨率扫描一幅3英寸×3英寸的图片,可以得到()
关于舞台工程说法正确的是()。A.舞台工程由视频、灯光和音响三个技术专业组成
26岁未产妇,停经50日后出现阴道少量流血伴右下腹隐痛。今晨起床时突然右下腹撕裂
具有脉形细特征的一组脉象是()A.微、弱、弦脉 B.濡、弱、伏脉 C.
(2017年真题)基金代销机构通过代销基金获得的主要收入是()。A.基金净
关于储存物品的火灾危险性分类,下列属于乙类的有()。A.漂白粉 B.铝粉
根据《行政处罚法》的规定,在下列哪种情况下当事人有权拒绝执法人员当场收缴行政处罚
32岁女性,婚后3年未育,月经规律,量较多,经期腹痛一天。妇检:子宫后位正常大小
最新回复
(
0
)
