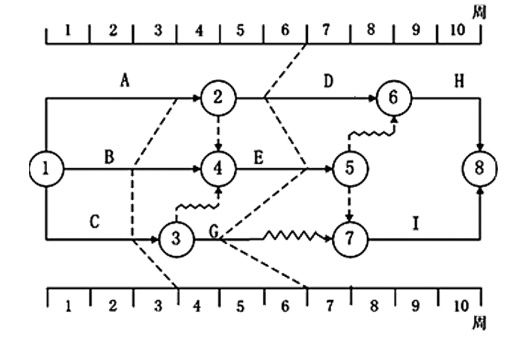

某分部工程时标网络计划如下图所示,当计划执行到第 3 周末及第 6 周末时,检查

admin2022-08-02  23

问题 某分部工程时标网络计划如下图所示,当计划执行到第 3 周末及第 6 周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明( )。A.工作 A 和工作 D 在第 3 周末至第 6 周末内实际进度正常B.第 3 周末检查时预计工期拖后 1 周 C.工作 B 和工作 E 在第 3 周末至第 6 周末实际进度正常D.第 6 周末检查时工作 G 实际进度拖后 1 周

选项 A.工作 A 和工作 D 在第 3 周末至第 6 周末内实际进度正常
B.第 3 周末检查时预计工期拖后 1 周
C.工作 B 和工作 E 在第 3 周末至第 6 周末实际进度正常
D.第 6 周末检查时工作 G 实际进度拖后 1 周

答案 B

解析 “工作 A 和工作 D 在第 3 周末至第 6 周末内实际进度正常”错误,工作 D 在第 3 周末至第 6 周末内实际进度不正常,拖后一周。“工作 B 和工作 E 在第 3 周末至第 6 周末实际进度正常”错误,工作 B 在第 3 周末至第 6 周末内实际进度不正常。 “第 6 周末检查时工作 G 实际进度拖后 1 周”错误,第 6 周末检查时工作 G 实际进度拖后 2 周。
