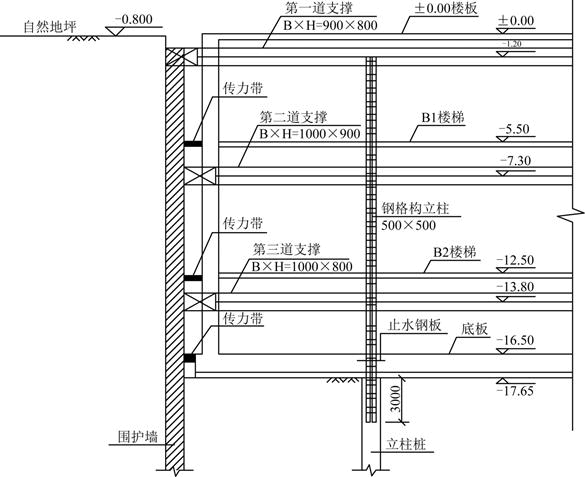

某地下三层基坑采用地连墙结合三道支撑明挖法施工,立柱桩孔施工后以碎石回填。基坑围

练习题库2022-08-02  83

问题 某地下三层基坑采用地连墙结合三道支撑明挖法施工,立柱桩孔施工后以碎石回填。基坑围护剖面见下图,支撑在下层楼板(或底板)换撑后逐道拆除。按照《建筑基坑支护技术规程》(JGJ 120—2012),根据各工况条件复核各道支撑立柱的最大受压计算长度最接近下列哪个选项?(  )A.第一道6.1m,第二道6.5m,第三道2.45mB.第一道11.3m,第二道9.8m,第三道3.3mC.第一道8.6m,第二道9.0m,第三道5.95mD.第一道11.3m,第二道9.8m,第三道5.95m

选项 A.第一道6.1m,第二道6.5m,第三道2.45m
B.第一道11.3m,第二道9.8m,第三道3.3m
C.第一道8.6m,第二道9.0m,第三道5.95m
D.第一道11.3m,第二道9.8m,第三道5.95m

答案 D

解析 根据《建筑基坑支护技术规程》(JGJ 120—2012)第4.9.10条规定,立柱的受压计算长度应按下列规定确定:①单层支撑的立柱、多层支撑底层立柱的受压计算长度应取底层支撑至基坑底面的净高度与立柱直径或边长的5倍之和;②相邻两层水平支撑间的立柱受压计算长度应取此两层水平支撑的中心间距。
(1)第三道支撑立柱受压长度最不利工况为开挖至基坑底:
L3=17.65-13.8-0.8/2+0.5×5=5.95m
(2)第二道支撑立柱受压长度最不利工况为浇筑完底板后拆除第三道支撑:
L2=17.65-7.3-(17.65-16.50)/2=9.8m
(3)第一道支撑立柱受压长度最不利工况为浇筑完B2楼板后拆除第二道支撑:
L1=12.5-1.2=11.3m
转载请注明原文地址:https://tihaiku.com/jzgc/1001760.html

最新回复(0)
