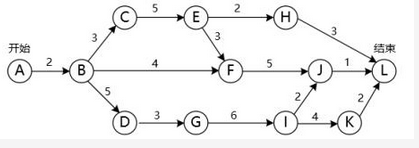

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

免费题库2022-08-02  57

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为( )天。活动BD最多可以晚开始(请作答此空)天而不会影响整个项目的进度。A.0B.2C.3D.5

选项 A.0
B.2
C.3
D.5

答案 A

解析 先找出关键路径为:ABDGIKL,其长度为22,所以最短工期22天。BD是关键路径上的活动,其总时差为0,不能耽搁,所以BD最多延误0天不会影响总工期。
