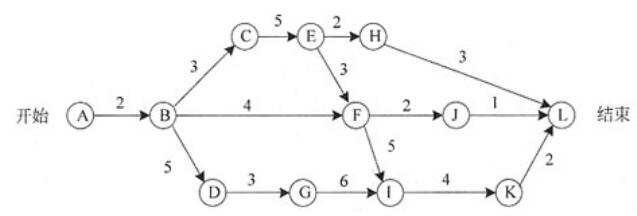

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示活动,边上

免费题库2022-08-02  63

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示活动,边上的数字表示该活动所需的天数,则完成该项目的最少时间为(请作答此空)天。活动BD最多可以晚______天开始而不会影响整个项目的进度。A.9B.15C.22D.24

选项 A.9
B.15
C.22
D.24

答案 D

解析 本题考查软件项目管理的基础知识。根据上图计算出关键路径为A-B-C-E-F-I-K-L,其长度为24,关键路径上的活动均为关键活动。活动BD不在关键路径上,包含该活动的最长路径为A-B-D-G-I-K-L,其长度为22,因此松弛时间为2。
转载请注明原文地址:https://tihaiku.com/congyezige/2424217.html

最新回复(0)
