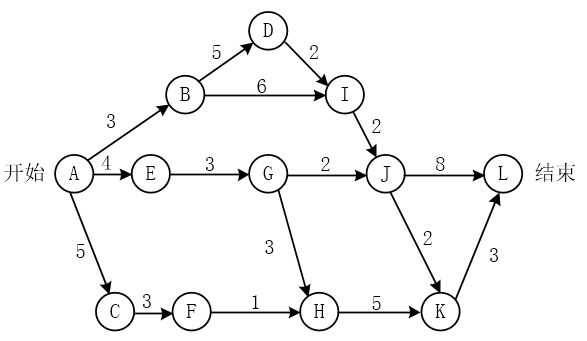

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

资格题库2022-08-02  71

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(  )天。活动BD和HK最早可以从第(  )天开始。(活动AB、AE和AC最早从第1天开始)问题1选项A.17B.18C.19D.20问题2选项A.3和10B.4和11C.3和9D.4和10

选项

答案 DB

解析 关键路径:在活动图中时间跨度最长的路径。其决定项目最少工期。
项目关键路径是路径最长的一条,在该图中路径:A→B→D→I→J→L=3+5+2+2+8=20,是路径最长的一条。
有任务A→B需要3天,所以B→D应在第4天开始;由于H点最早结束的时间为10后(A→E→G→H),所以H→K应在第11天开始。
