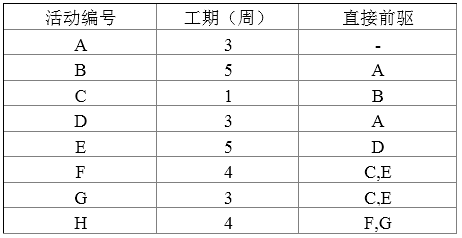

问题 某项目包含的活动如下表所示,完成整个项目的最短时间为(  )周。不能通过缩短活动(  )的工期,来缩短整个项目的完成时间。问题1选项A.16B.17C.18D.19问题2选项A.AB.BC.DD.F

选项

答案 DB

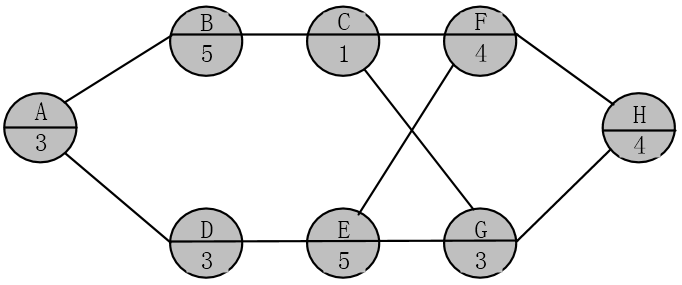

解析 本题考查软件项目管理的基础知识。活动图是描述一个项目中各个工作任务相互依赖关系的一种模型,项目的很多重要特性可以通过分析活动图得到,如估算项目完成时间,计算关键路径和关键活动等。根据上表给出的数据,构建活动图,如下图所示。从上图很容易看出,关键路径为A-D-E-F-H,其长度为19,关键路径上的活动均为关键活动。
