进度安排的常用图形描述方法有Gantt图和PERT图。Gantt图不能清晰地描述

免费题库2022-08-02  54

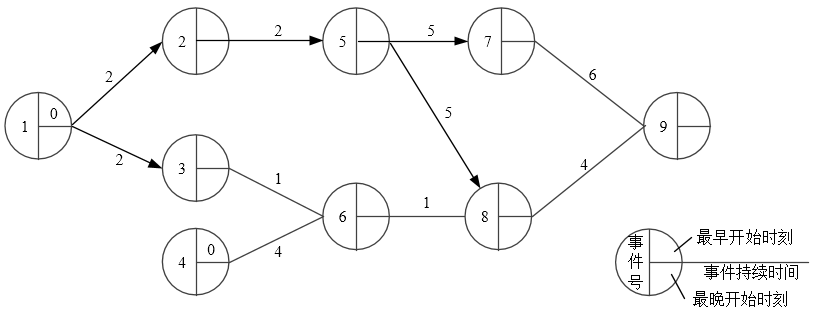

问题 进度安排的常用图形描述方法有Gantt图和PERT图。Gantt图不能清晰地描述(  );PERT图可以给出哪些任务完成后才能开始另一些任务。下图所示的PERT图中,事件6的最晚开始时刻是(  )。问题1选项A.每个任务从何时开始B.每个任务到何时结束C.每个任务的进展情况D.各任务之间的依赖关系问题2选项A.0B.3C.10D.11

选项

答案 DC

解析 本题考查软件项目计划知识。
软件项目计划的一个重要内容是安排进度,常用的方法有Gantt图和PERT图。Gantt图用水平条状图描述,它以日历为基准描述项目任务,可以清楚地表示任务的持续时间和任务之间的并行,但是不能清晰地描述各个任务之间的依赖关系。PERT图是一种网络模型,描述一个项目任务之间的关系。可以明确表达任务之间的依赖关系,即哪些任务完成后才能开始另一些任务,以及如期完成整个工程的关键路径。
图中任务流1→2→5→7→9的持续时间是15,1→2→5→8→9的持续时间是13,1→3→6→8→9的持续时间是8,4→6→8→9的持续时间为9。所以项目关键路径长度为15.事件6在非关键路径上,其后的任务需要时间为5,所以最晚开始时间=15-5=10。
转载请注明原文地址:https://tihaiku.com/congyezige/2419594.html

最新回复(0)
