某项目主要由A~I 任务构成,其计划图(如下图所示)展示了各任务之间的前后关系以

admin2022-08-02  53

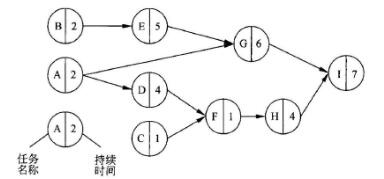

问题 某项目主要由A~I 任务构成,其计划图(如下图所示)展示了各任务之间的前后关系以及每个任务的工期(单位:天),该项目的关键路径是(请作答此空)。在不延误项目总工期的情况下,任务A 最多可以推迟开始的时间是( )天。A.A→G→IB.A→D→F→H→IC.B→E→G→ID.C→F→H→I

选项 A.A→G→I
B.A→D→F→H→I
C.B→E→G→I
D.C→F→H→I

答案 C

解析 本题考查软件工程相关知识。软件项目的活动图描述每个任务开始和结束时间,以及各任务之间的依赖关系、推进关系。图中任务流A→G→I 的持续时间为15;任务流A→D→F→H→I的持续时间为18;任务流B→E→G→I 的持续时间为20;任务流C→F→H→I 的持续时间为13。 因此关键路径为B→E→G→I,其持续时间是20 。任务A 处于任务流A→G→I 和任务流A→D→F→H→I中,分别持续时间为15 和18 ,因此任务A 的可延迟开始时间为2。因此本题答案为C选项
转载请注明原文地址:https://tihaiku.com/congyezige/2419228.html

最新回复(0)
