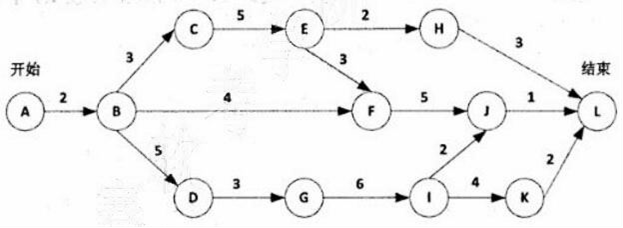

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

免费题库2022-08-02  64

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(请作答此空)天。活动BD最多可以晚开始( )天而不会影响整个项目的进度。A.15B.21C.22D.34

选项 A.15
B.21
C.22
D.34

答案 C

解析 本题考查软件项目管理的基础知识。活动图是描述一个项目中各个工作任务相互依赖关系的一种模型,项目的很多重要特性可以通过分析活动图得到,如估算项目完成时间,计算关键路径和关键活动等。根据上图计算出关键路径为A-B-D-G-I-K-L,其长度为22,关键路径上的活动均为关键活动。活动BD在关键路径上,因此松弛时间为0。
转载请注明原文地址:https://tihaiku.com/congyezige/2419143.html

最新回复(0)
