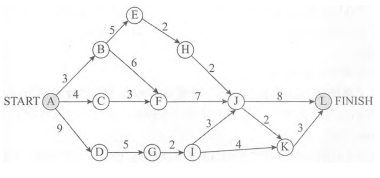

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

admin2022-08-02  58

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的权重表示活动的持续时间(天),则里程碑(  )在关键路径上。在其他活动按时完成的情况下,活动FJ最多可以晚(  )天开始而不影响工期。问题1选项A.BB.CC.DD.E问题2选项A.0B.1C.2D.3

选项

答案 CD

解析 松弛时间:表示在不影响整个工期的前提下,完成该任务有多少机动余地。
关键路径:在活动图中时间跨度最长的路径。
题中所有从开始到结束的路径中最长的为ADGIJL,其总长度为27天。选项中事件D在关键路径上。
题中经过FJ最长的路径为ABFJL共计24天,27-24=3天,所以松弛时间为3天。
