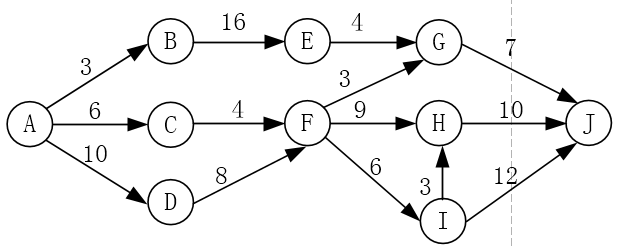

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

考试题库2022-08-02  52

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(  )天。活动FG的松弛时间为(  )天。问题1选项A.20B.30C.36D.37问题2选项A.1B.8C.9D.17

选项

答案 DC

解析 松弛时间:表示在不影响整个工期的前提下,完成该任务有多少机动余地。
关键路径:在Pert图中时间跨度最长的路径
本题关键路径为ADFHJ(或ADFIHJ)共计37天,经过FG的最长路径为ADFGJ共计28天,所以松弛时间为37-28=9
