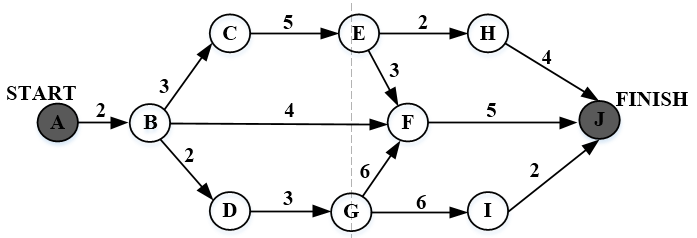

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

题库2022-08-02  37

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为()天。活动BC和BF分别最多可以晚开始()天而不会影响整个项目的进度。问题1选项A.11B.15C.16D.18问题2选项A.0和 7B.0和 11C.2和7D.2和11

选项

答案 DA

解析 本题中关键路径为:A→B→D→G→F→J 和 A→B→C→E→F→J 总时长为:18
所以完成该项目的最小时间为18天
BC:由于BC在关键路径上,所以BC的松弛时间为0
BF:由于关键路径时长为18,经过BF的最长路路径11,所以BF松弛时间为:18-11=7
