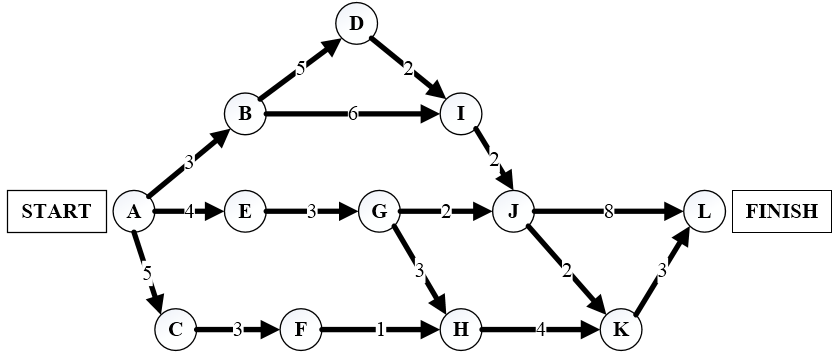

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

免费题库2022-08-02  65

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则里程碑(  )在关键路径上。活动GH的松弛时间是(  )。问题1选项A.BB.EC.CD.K问题2选项A.0B.1C.2D.3

选项

答案 AD

解析 项目关键路径是路径最长的一条,在该图中路径:A→B→D→I→J→L=3+5+2+2+8=20,是路径最长的一条。
松弛时间是在不影响项目进度的前提下,可推迟开始的时间。本题中项目关键路径的时间是20,G、H所在的路径A→E→G→H→K→L=4+3+3+4+3=17,20-17=3,即GH的松弛时间为3
转载请注明原文地址:https://tihaiku.com/congyezige/2417815.html

最新回复(0)
