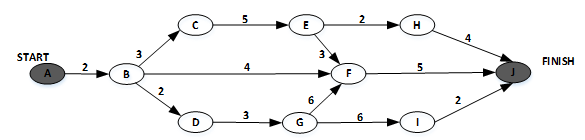

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

admin2022-08-02  28

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天)。活动 EH 最多可以晚开始(  )天而不影响项目的进度。由于某种原因,现在需要同一个工作人员完成 BC 和 BD ,则 完成该项目的最少时间为(  )天。问题1选项A.0B.1C.2D.3问题2选项A.11B.18C.20D.21

选项

答案 CC

解析 1.总工期为18天,CE执行完为10天,倒推HJ在H点时为18-4=14.EH持续需要2天,则自由时间为14-2-10 = 2
2.BC持续时间3天,BD持续时间2天,由一人完成,则可以把BC持续时间作为5天,BD持续时间也为5天,则关键路径为ABDGFJ,ABCEFJ, 20天;由一人完成,若先做BD,则可以把BC持续时间作为5天,BD持续时间也为5天,则关键路径为ABDGFJ, 21天;综合来看ABCEFJ是20天是最少的路径,符合题干的“最少”要求!所以这题应该选择C。
