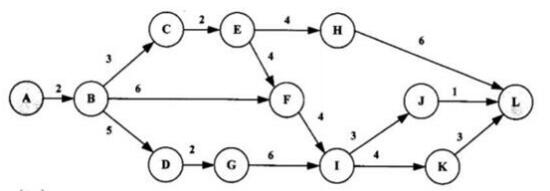

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

免费题库2022-08-02  65

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则完成该项目的最少时间为( )天。活动E->H的松弛时间为(请作答此空)天。A.3B.4C.5D.6

选项 A.3
B.4
C.5
D.6

答案 C

解析 其实是计算E->H的松弛时间,即在不影响项目进度的前提下,可推迟开始的时间。本题中E->H在所在路径上的工期是2+3+2+4+6=17天,所以松弛时间为22-17=5天
转载请注明原文地址:https://tihaiku.com/congyezige/2417457.html

最新回复(0)
