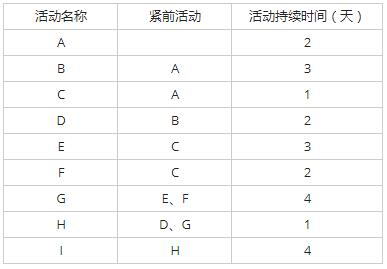

下表描述了某软件工程各项子任务指尖的关系和持续时间,由此可知工程总工期为()天,

题库2022-08-02  26

问题 下表描述了某软件工程各项子任务指尖的关系和持续时间,由此可知工程总工期为()天,如因某骨干员工离职,原定任务F由2天延长至4天,则总工期为()天,此时任务E的自由时差为()天。问题1选项A.13B.14C.15D.16问题2选项A.15B.16C.17D.18问题3选项A.1B.2C.3D.4

选项

答案 CBA

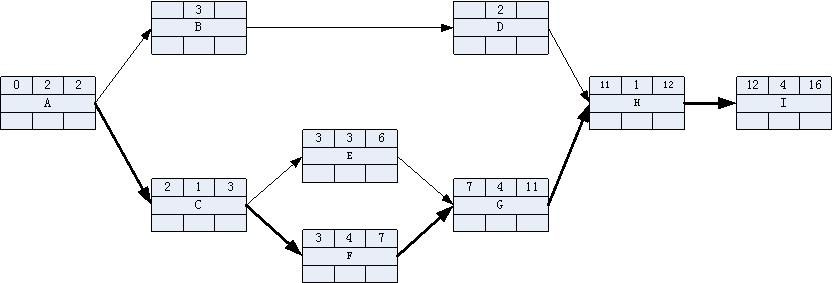

解析 (51)首先绘制出单代号网络,后识别关键路径,最后计算出该项目的总工期为15天。F持续时间由2天改为4天,则变化后的网络图如下:E的自由时差=G的最早开工时间减去E的最早完时间=7-6=1天。
