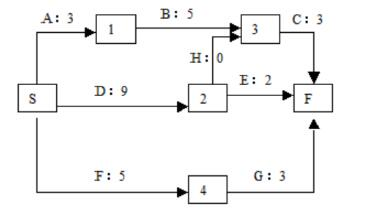

如下图,为某信息化工程项目经理绘制的箭线图,其中活动的时间单位为周,活动G中的员

免费题库2022-08-02  52

问题 如下图,为某信息化工程项目经理绘制的箭线图,其中活动的时间单位为周,活动G中的员工最多可以休息 ( ) 周而不会影响项目的完工日期。A.4B.3C.2D.1

选项 A.4
B.3
C.2
D.1

答案 A

解析 关键路径为DHC ,12天,活动D的最早开始时间是第5天,最迟开始时间是第9天,因此休息4天不会影响总工期。
