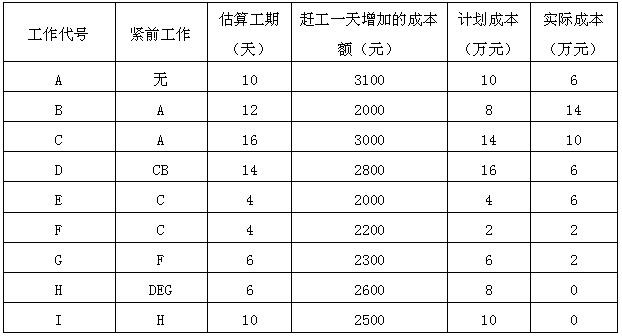

问题 阅读下列说明,回答问题1 至问题3,将解答填入对应栏内。【说明】某公司信息化项目进行到40天的时候,项目经理对项目进展情况进行了评估,得到各活动实际花费成本(如下表所示)。此时ABCDF 已经完工,E仅完成了二分之一,G仅完成了三分之二,H尚为开工。【问题1】基于以上案例,以及各活动紧前紧后关系,请绘制单代号网络图。【问题2】(1)请指出项目的工期、关键路径和活动E的总时差(2)项目经理现在想通过赶工的方式提前一天完成项目,应该压缩哪个活动最合 适?为什么?【问题3】 请计算项目当前的PV、EV、AC、CV、SV,并评价项目进度和成本绩效。

选项

答案

解析 【问题1】【问题2】(1)工期为56天。关键路径:acdhie的总时间差10天。(2)压缩活动i。因为在关键活动acdhi五个活动里,i压缩一天的成本最低。【问题3】 请计算项目当前的PV、EV、AC、CV、SV,并评价项目进度和成本绩效。PV=60万元EV=56万元AC=46万元SV=56-60=-4万元
