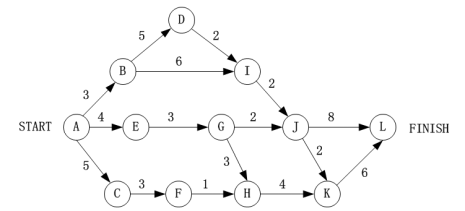

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示活动,边上的

资格题库2022-08-02  53

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示活动,边上的权重表示完成该活动所需要的时间(天),则活动(作答此空) 不在关键路径上。活动BI和EG的松弛时间分别是( )。A.BDB.BIC.GHD.KL

选项 A.BD
B.BI
C.GH
D.KL

答案 B

解析 关键路径是AEGHKL、ABDIJL、ABDIJKL,工期20天。BI的松弛时间等于最迟开始时间-最早开始时间=4-3=1。EG在关键路径上,松弛时间是0。
