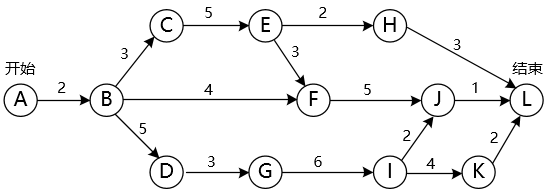

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

练习题库2022-08-02  43

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(  )天。活动BD最多可以晚开始(  )天而不会影响整个项目的进度。问题1选项A.15B.21C.22D.24问题2选项A.0B.2C.3D.5

选项

答案 CA

解析 本题中,关键路径为:ABDGIKL,其长度为22,所以最短工期22天。
BD是关键路径上的活动,其总时差为0,不能被耽误,有任何延误,都会影响总工期,所以BD最多延误0天不会影响总工期。
