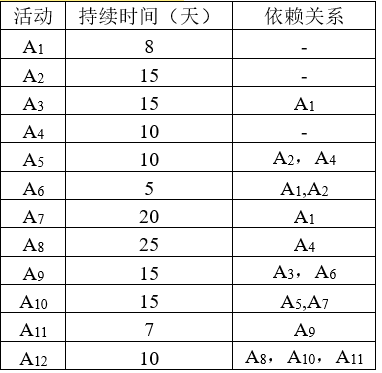

某项目的活动持续时间及其依赖关系如下表所示,则完成该项目的最少时间为 (  )天

最全题库2022-08-02  58

问题 某项目的活动持续时间及其依赖关系如下表所示,则完成该项目的最少时间为 (  )天。A.43B.45C.50D.55

选项 A.43
B.45
C.50
D.55

答案 D

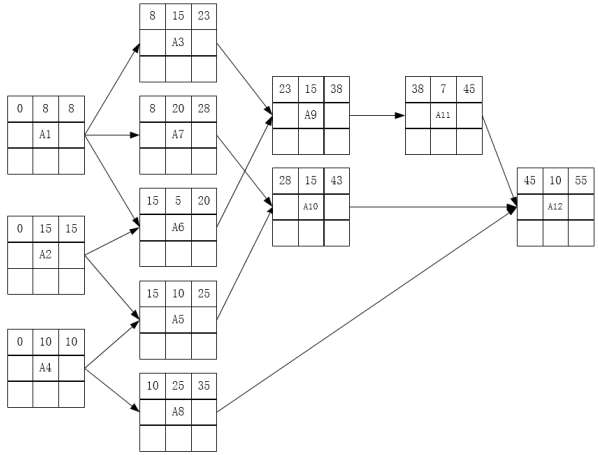

解析 根据表格能够画出进度网络图如下所示:据此分析每个活动的最早开始和最早完成时间如下所示:综上,完成该项目的最少时间即项目工期为55天。
