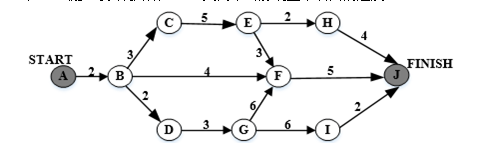

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

admin2022-08-02  44

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示相应活动的持续时间(天),活动BC和BF最多可以晚开始(  )天而不会影响整个项目的进度A.0和7B.0和11C.2和7D.2和11

选项 A.0和7
B.0和11
C.2和7
D.2和11

答案 A

解析 BC和BF最晚开始的时间可以分别为0天和7天。
