使用PERT图进行进度安排,不能清晰地描述(  ),但可以给出哪些任务完成后才能

资格题库2022-08-02  29

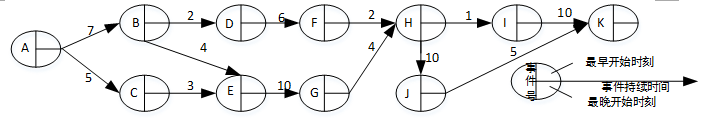

问题 使用PERT图进行进度安排,不能清晰地描述(  ),但可以给出哪些任务完成后才能开始另一些任务。下面PERT图所示工程从A到K的关键路径是(  ),(图中省略了任务的开始和结束时刻)。问题1选项A.每个任务从何时开始B.每个任务到何时结束C.各任务之间的并行情况D.各任务之间的依赖关系问题2选项A.ABEGHIKB.ABEGHJKC.ACEGHIKD.ACEGHJK

选项

答案 CB

解析 本题考查软件项目管理基础知识。
软件项目计划的一个重要内容是安排进度,常用的方法有Gantt图和PERT图。Gantt图用水平条状图描述,它以日历为基准描述项目任务,可以清楚地表示任务的持续时间和任务之间的并行,但是不能清晰地描述各个任务之间的依赖关系。PERT图是一种网络模型,描述一个项目任务之间的关系。可以明确表达任务之间的依赖关系,即哪些任务完成后才能开始另一些任务,以及如期完成整个工程的关键路径,但是不能清晰地描述各个任务之间的并行关系。
图中任务流ABEGHIK的持续时间是36,ABEGHJK的持续时间是40,ACEGHIK的持续时间是33,ACEGHJK的持续时间为37。所以项目关键路径长度为40。
