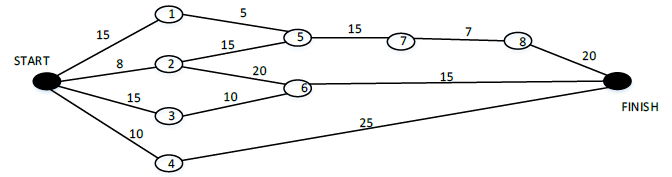

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,边表示包含的活动,边上的权重表示活动的持续时间,则里程碑(  )在关键路径上。A.1B.2C.3D.4

选项 A.1
B.2
C.3
D.4

答案 B

解析 本题主要考查关键路径求解的问题。
从开始顶点到结束顶点的最长路径为关健路径(临界路径),关键路径上的活动为关键活动。
在本题中找出的最长路径是Start->2->5->7->8->Finish,其长度为8+15+15+7+20=65,而其它任何路径的长度都比这条路径小,因此我们可以知道里程碑2在关键路径上。
