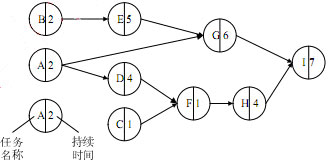

某项目主要由A~I任务构成,其计划图(如下图所示)展示了各任务之间的前后关系以及

资格题库2022-08-02  50

问题 某项目主要由A~I任务构成,其计划图(如下图所示)展示了各任务之间的前后关系以及每个任务的工期(单位:天),该项目的关键路径是(  )。在不延误项目总工期的情况下,任务A 最多可以推迟开始的时间是(  )天。问题1选项A.A→G→IB.A→D→F→H→IC.B→E→G→ID.C→F→H→I问题2选项A.0B.2C.5D.7

选项

答案 CB

解析 本题考查项目计划的关键路径和松弛时间。图中任务流A→G-→I的持续时间为15;任务流A→D→F→H→I的持续时间为18;任务流B→E→G→I的持续时间为20;任务流C→F→H-→I的持续时间为13。因此关键路径为B→E→G→I,其持续时间是20。任务A处于任务流A→G→I和任务流A→D→F→H→I中,分别持续时间为15和18,因此任务A的可延迟开始时间为2。
