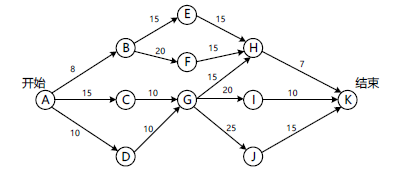

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

题库2022-08-02  37

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则里程碑(  )在关键路径上。若在实际项目进展中,活动AD在活动AC开始3天后才开始,而完成活动DG过程中,由于有临时事件发生,实际需要15天才能完成,则完成该项目的最短时间比原计划多了(  )天。问题1选项A.BB.CC.DD.I问题2选项A.8B.3C.5D.6

选项

答案 BB

解析 关键路径是耗时最长的路径,通过比较可以判定该项目的关键路径是ACGJK,耗时65天,该时间也是完成整个项目所需要的最短时间。现AD延误3天,DG延误5天,则ADG这条线路实际延误8天!与ACG(原关键线路)比,实际只多出3天,从而造成总工期延误3天。
转载请注明原文地址:https://tihaiku.com/congyezige/2405628.html

最新回复(0)
