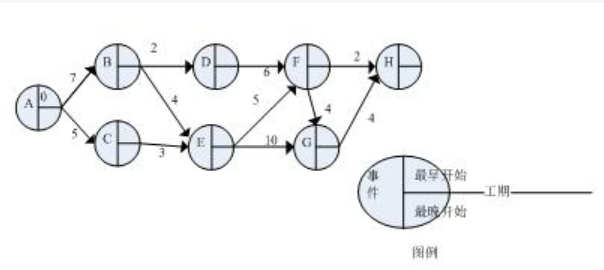

下图是一个网络工程使用的PERT图,则该工程的关键路径是( );整个项目的最短工

免费题库2022-08-02  61

问题 下图是一个网络工程使用的PERT图,则该工程的关键路径是( );整个项目的最短工期为(请作答此空);在不延误项目总工期的情况下,任务G最多可以推迟开始的时间是( )天。A.17B.18C.24D.25

选项 A.17
B.18
C.24
D.25

答案 D

解析 根据关键路径的定义可知,最长的路径就是关键路径,因此图中任务流ACEGH的持续时间是5+3+10+4=22,其余的路径依此类推,可分别得到任务流ABEGH的持续时间是25,ABEFGH的持续时间是24,ABEFH的持续时间是18,ABDFGH的持续时间是23,ABDFH的持续时间是17。所以项目关键路径长度为25,也就是整个项目的最短工期了,关键路径就是ABEGH。路径ABEGH是关键路径,因此G在关键路径上,G可以推迟的时间为0.
转载请注明原文地址:https://tihaiku.com/congyezige/2402001.html

最新回复(0)
