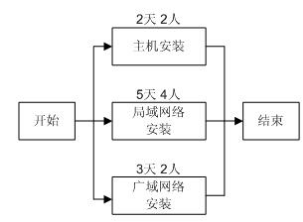

下图为某系统集成项目的网络工程计划图,从图可知项目最短工期为( )天,至少需要投
下图为某系统集成项目的网络工程计划图,从图可知项目最短工期为( )天,至少需要投
题库
2022-08-02
60
问题
下图为某系统集成项目的网络工程计划图,从图可知项目最短工期为( )天,至少需要投入(请作答此空)人才能完成该项目(假设每个技术人员均能胜任每项工作)。
A.2B.4C.6D.8
选项
A.2
B.4
C.6
D.8
答案
C
解析
主机安装需要2人2天,广域网络安装需要2人3天,合起来正好是2人5天。再结合上局域网络安装的4人5天,总共是6人5天。
转载请注明原文地址:https://tihaiku.com/congyezige/2401948.html
本试题收录于:
中级 网络工程师题库软件水平考试初中高级分类
中级 网络工程师
软件水平考试初中高级
相关试题推荐
项目描述表格的主要内容不包含()A.项目名称 B.项目目标 C.项目主
如项目暂停是由于承建单位原因,承建单位在具备复工条件时,应填写()报项目
进度、费用、质量是工程项目管理的三个重要目标,当SPI小于1.0而CPI小于1
下列()情况发生时,总监理工程师不需要签发“项目部分暂停令”。A.应承建
国家政务信息化项目建成后半年内,项目建设单位应当按照国家有关规定申请审批部门组织
某项目包含a、b、c、d、e、f、g七个活动,各活动的历时估算和活动间的逻辑关系
在制定进度计划时,可以采用多种工具与技术,如关键路径法、资源平衡技术、资源平滑技
通过增加资源来压缩进度工期的技术称为()。A.快速跟进 B.持续时间缓冲
对于信息系统工程项目的变更,()是监理方不应采取的处理措施。A.了解工程变更的
监理方协助建设单位分析项目的内容及项目周期,并提出安排工程进度的合理建议,属于
随机试题
WorldWarⅡinitiatedtheconceptof"totalwar"—warthatinvolvedall,civi
Childrenmodelthemselveslargelyontheirparents.Theydosomainlythroug
[originaltext]Recentlyafive-yearstudywasconductedbytheCenterforC
声波传入内耳最主要的途径是()。A.颅骨→颞骨→中耳→蜗内淋巴 B.外耳道
在建筑施工企业担任企业()职务,应经省级建设行政主管部门安全生产考核,取得安全生
硅酸盐水泥熟料是由主要含()的原料,按适当比例磨成细粉烧至部分熔融所得以硅酸钙为
牙体缺损修复后出现修复体损坏,可能的原因是A.咬硬物 B.铸造修复体表面砂眼
血清三酰甘油酶法测定,第一步是A.将胆固醇酯用胆固醇酯酶进行水解 B.用毛地黄
根据《计价规范》的规定,对于合同工期较短、建设规模较小,技术难度较低,且施工图设
下列关于建造师管理相关制度的说法中,正确的是()。A.获得建造师执业资格证书的人
最新回复
(
0
)
