某工程包括A、B、C、D、E、F六个作业,分别需要5、7、3、4、15、12天。

admin2022-08-02  28

问题 某工程包括A、B、C、D、E、F六个作业,分别需要5、7、3、4、15、12天。A必须在C、D开始之前完成,B、D必须在E开始之前完成,C必须在F开始之前完成,F不能在B、D完成之前开始。该工程的工期至少需要(  )天。若作业E缩短4天,则整个工期可以缩短(  )天。问题1选项A.21B.22C.24D.46问题2选项A.1B.2C.3D.4

选项

答案 CC

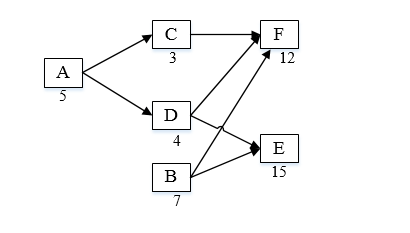

解析 由图可知:ACF=20 ADF=21 ADE=24
