某项目有 A~H 八个作业,各作业所需时间(单位:周)以及紧前作业如下表
某项目有 A~H 八个作业,各作业所需时间(单位:周)以及紧前作业如下表
免费题库
2022-08-02
62
问题
某项目有 A~H 八个作业,各作业所需时间(单位:周)以及紧前作业如下表

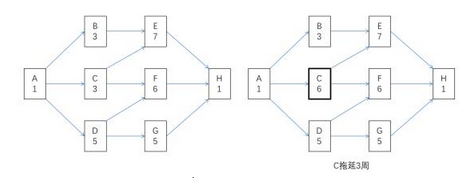

该项目的工期为(请作答此空)周。如果作业C 拖延3 周完成,则该项目的工期()A.12B.13C.14D.15
选项
A.12
B.13
C.14
D.15
答案
B
解析
画出网络图可知,ADFH为关键路径,工期为1+5+6+1=13。若C拖延3周,关键路径变为ACEH,工期为1+6+7+1=15,总体拖延2周。
转载请注明原文地址:https://tihaiku.com/congyezige/2400902.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
信息系统项目的实施涉及到主建方、承建单位和监理单位,而三方都需要采用项目管理的方
监理工程师检查网络计划时,发现某工作尚需作业5天,到该工作计划最迟完成时刻尚余7
在监理委托合同签订后,由监理单位制订的指导监理工作开展的纲领性文件是。A.监理大
已知网络计划中工作M有两项紧后工作,这两项紧后工作的最早开始时间分别为第15天和
某网站提供电影票购买业务,消费者可以在网页上选择影院,影片,观影时间,座位,并可
信息系统承建单位必须按批准的施工进度计划组织施工,接受监理单位对进度的检查和监督
在以下进度控制的作业程序①②③④环节中,依次进行进度控制的监理角色分别为()。
《监理通知单》属于发送给()的文档。A.监理单位 B.建设单位 C.承建单
区块链是一种按照时间顺序将数据区块以顺序相连的方式组合成的一种链式数据结构,并以
基线(Baseline)是指一个(或一组)配置项在项目生命周期的不同时间点上通过
随机试题
Humanityusesalittlelessthanhalfthewateravailableworldwide.Yetocc
WhyUseDramaTextsintheLanguageClassroom?I.【T1】______ofdrama
(1)Disasterstruck250millionyearsago,whentheworstdevastationinthe
在出口信用保险中,保险人不负赔偿责任的项目有()。A.汇率变动的损失 B.
住房公积金管理中心可以为缴存住房公积金的职工提供担保。( )
项目A和B有类似的初始支出但显示现金流的分布不同,已知资本成本为10%,项目A与
依据《中华人民共和国防沙治沙法》,对沙化土地封禁保护区范围内的农牧民,( )应
(2020年真题)根据《建设工程工程量清单计价规范》,关于措施项目清单编制的说法
在一般地区、浸水地区和地震地区的路堑,可选用( )。A.悬臂式挡土墙 B.加
建设工程项目风险中,属于工程环境风险的有().A.自然灾害 B.岩土地质条件
最新回复
(
0
)
