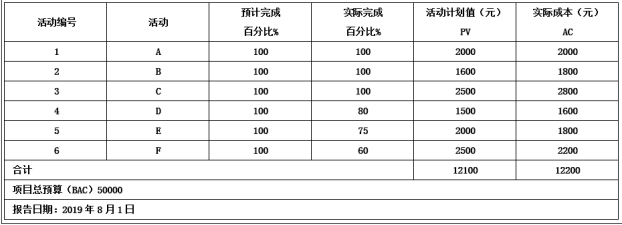

下表给出了某信息化建设项目到2019年8月1日为止的成本执行(绩效)数据,如果当

免费题库2022-08-02  39

问题 下表给出了某信息化建设项目到2019年8月1日为止的成本执行(绩效)数据,如果当前的成本偏差是非典型的,则完工估算(EAC) 为(  )元。A.59238B.51900C.50100D.48100

选项 A.59238
B.51900
C.50100
D.48100

答案 B

解析 本题考查EAC计算。
PV=121000,AC=12200,EV=2000+1600+2500+1500*80%+2000*75%+2500*60%=10300
EAC=AC+ETC 非典型偏差,则有:EAC=AC+(BAC-EV)=12200+50000-10300=51900
