图2右侧是单代号网络图(单位为工作日),左侧是图例。在确保安装集成活动尽早开始的

题库2022-08-02  30

问题 图2右侧是单代号网络图(单位为工作日),左侧是图例。在确保安装集成活动尽早开始的前提下,软件开发活动可以推迟(  )个工作日。A.0B.1C.2D.4

选项 A.0
B.1
C.2
D.4

答案 B

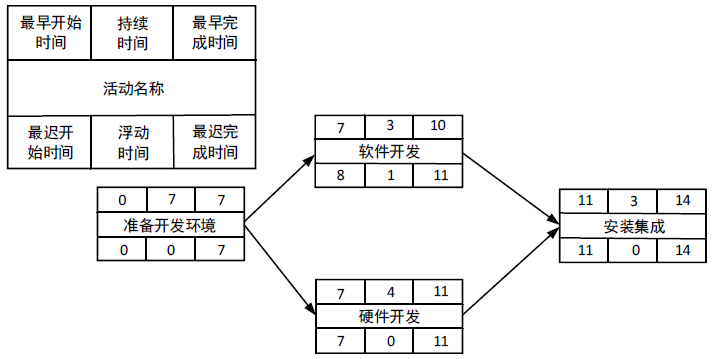

解析 本题目其实就是考查我们的自由时差的概念理解,也就是求软件开发活动的自由时差。自由时差:也称“自由浮动时间”,就是不延误同一网络路线上任何直接后继活动最早开始时间的条件下,计划活动可以推迟的时间。 FF(自由时差)= 后续工作的最早ES – 本工作的EF根据此题的网络图,我们可以正向推导出各个活动的最早开始时间(ES)和最早完成时间(EF):所以,软件开发活动的自由时差为:安装集成的ES-软件开发的EF=11-10=1天。
转载请注明原文地址:https://tihaiku.com/congyezige/2302623.html

最新回复(0)
