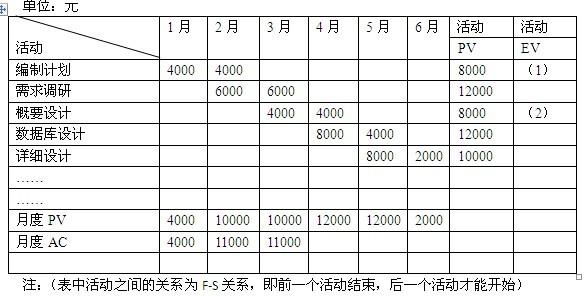

某项目6个月的预算如下表所示。表中按照月份和活动给出了相应的PV值,当项目进行到

admin2022-08-02  29

问题 某项目6个月的预算如下表所示。表中按照月份和活动给出了相应的PV值,当项目进行到3月底时,项目经理组织相关人员对项目进行了绩效考评,考评结果是完成计划进度的90%。【问题1】(7分)请计算3月底时项目的SPI、CPI、CV、SV值,以及表中①、②处的值(注:表中①处代表“编制计划”活动的EV值,表中②处代表“概要设计”活动的EV值)。【问题2】(7分)(1)如果项目按照当前的绩效继续进行,请预测项目的ETC(完成时尚需估算)和EAC(完成时估算)。(2)请评价项目前3个月的进度和成本绩效并提出调整措施。【问题3】(6分)假设项目按照当前的绩效进行直至项目结束,请在下图中画出从项目开始直到结束时的EV和AC的曲线,并在图中用相应的线段标明项目完成时间与计划时间的差(用“t”标注)、计划成本与实际成本的差(用“c”标注)。

选项

答案

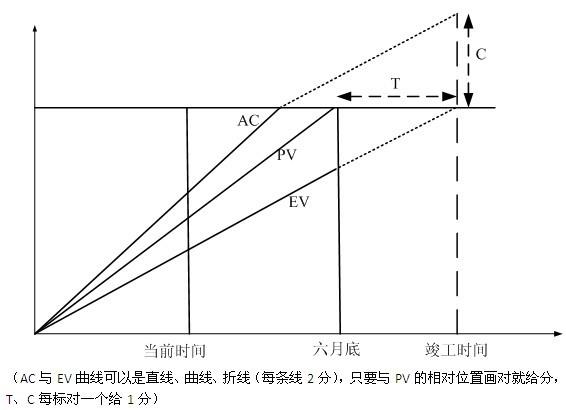

解析 【问题1】(7分)3月份底,PV=4000+10000+10000=24000AC=4000+11000+11000=26000SPI=90%SPI=EV/PVEV=SPI*PV=21600CPI=83%CV=EV-AC21600-26000=-4400SV=EV-PV=-2400①=4000+4000=8000②=21600-8000-12000=1600【问题2】(7)分)(1) ETC=34217;EAC=26000+34217=60217(各2分,公式对1分)(2) 进度滞后;成本超支;调整措施:用效率高人的员更换效率低的人员,或提前开展数据库设计或详细设计工作。【问题3】(6分)
转载请注明原文地址:https://tihaiku.com/congyezige/2302474.html

最新回复(0)
