某公司的质量管理体系中的配置管理程序文件中有如下规定: 1、由变更控制委员会(

练习题库2022-08-02  38

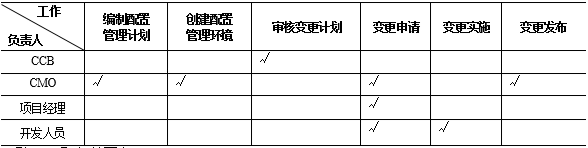

问题 某公司的质量管理体系中的配置管理程序文件中有如下规定:1、由变更控制委员会(CCB)制定项目的配置管理计划;2、由配置管理员(CMO)创建配置管理环境;3、由CCB审核变更计划;4、项目中配置基线的变更经过变更申请、变更评估、变更实施后便可发布;5、CCB组成人员不少于一人,主席由项目经理担任。公司的项目均严格按照程序文件的规定执行。在项目经理的一次例行检查中,发现项目软件产品的一个基线版本(版本号V1.3)的两个相关联的源代码文件仍有遗留错误,便向CMO提出变更申请。CMO批准后,项目经理指定上述源代码文件的开发人员甲、乙修改错误。甲修改第一个文件后将版本号定为V1.4,直接在项目组内发布。次日,乙修改第二个文件后将版本号定为V2.3,也在项目组内发布。  【问题1】(6分)请结合案例,分析该公司的配置管理程序文件的规定及实际变更执行过程存在哪些问题 【问题2】(3分)请为案例中的每项工作职责指派一个你认为最合适的负责角色。(在答题纸相应的单元格中画“√”,每一列最多只能有一个单元格画“√”,多画、错画“√”不得分)【问题3】(6分)请就配置管理,判断以下概念的正确性(在答题纸对应栏内,正确的画“√”,错误的画“×”):(1) 配置识别、变更控制、状态报告、配置审计是软件配置管理包含的主要活动。(  )(2) CCB必须是常设机构,实际工作中需要设定专职人员。(  )(3) 基线是软件生存期各个开发阶段末尾的特定点,不同于里程碑。(  )(4) 动态配置库用于管理基线和控制基线的变更。(  )(5) 版本管理是对项目中配置项基线的变更控制。(  )(6) 配置项审计包括功能配置审计和物理配置审计。(  )

选项

答案

解析 【问题1】 解答要点规定中存在的问题:(1)配置管理计划不应由CCB制定(2)基线变更流程缺少变更验证(或确认)环节(3)CCB成员的要求不应以人数作为规定,而是以能否代表项目干系人利益为原则实际中存在的问题:(4)甲、乙修改完后应该由其他人完成单元测试和代码走查(5)该公司可能没有版本管理规定或甲、乙没有统一执行版本规定(6)变更审查应该提交CCB审核(7)变更发布应交由CMO完成(8)甲、乙两人不能同时修改错误,这样会导致V2.3只包含了乙的修改内容而没有甲的修改内容 【问题2】解答要点(注:变更申请可以由CMO、项目经理或开发人员提出,只要不选CCB即算正确,对于表格中的其它列,多选或错选均不得分)【问题3】 解答要点正确答案为:(1)√(2)×(3)×(4)×(5)×(6)√选项(1)正确。参见《系统集成项目管理工程师教程》第15.2节“配置管理”中的相关内容。配置管理包括4个主要活动:配置识别、变更控制、状态报告和配置审计。选项(2)错误。CCB是由企业或项目组的主要成员组成的,根据实际需要的不同,既可以设置组织的变更控制委员会,也可以设置项目的变更控制委员会,还可以设置其它形式的变更控制委员会,某些情况下不需要常设。选项(3)错误。一组拥有唯一标识号的需求、设计、源代码文卷及相应的执行代码、构造问卷和用户文档等构成一条基线。在建立基线之前,工作产品的所有者能快速、非正式地对工作产品作出变更。但基线建立之后,变更要通过评审和验证变更的正式程序来控制。因此,基线不一定是软件生存期各个开发阶段末尾的特定点。基线主要用于控制变更,里程碑主要用于控制时间进度,两者并非一个概念。选项(4)错误。配置库可以分为动态库、受控库、静态库和备份库4种类型。动态库也称为开发库、程序库或工作库,用于保存开发人员当前正在开发的配置实体。动态库是软件工程师的工作区,由工程师控制。受控库也称为主库或系统库,是用于管理当前基线和控制对基线的变更。选项(5)错误。版本管理包括配置项状态变迁规则、配置项版本号标识和配置项版本控制,并非等同于对项目中配置项基线的变更控制。选项(6)正确。参见《系统集成项目管理工程师教程》第15.2.8小节“配置审计”中的相关内容。
转载请注明原文地址:https://tihaiku.com/congyezige/2302299.html

最新回复(0)
