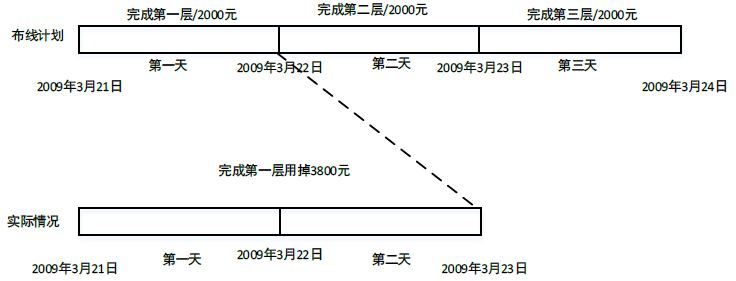

下图是一项布线工程计划和实际完成的示意图,2009年3月23日的PV、EV、AC

题库2022-08-02  28

问题 下图是一项布线工程计划和实际完成的示意图,2009年3月23日的PV、EV、AC分别是(  )。A.PV=4000元、EV=2000元、AC=3800元B.PV=4000元、EV=3800元、AC=2000元C.PV=3800元、EV=4000元、AC=2000元D.PV=3800元、EV=3800元、AC=2000元

选项 A.PV=4000元、EV=2000元、AC=3800元
B.PV=4000元、EV=3800元、AC=2000元
C.PV=3800元、EV=4000元、AC=2000元
D.PV=3800元、EV=3800元、AC=2000元

答案 A

解析 关键在于概念理解。
计划值PV:PV是到既定的时间点前计划完成活动或WBS组件工作的预算成本。本题的PV具体是指在2009年3月23日前完成第一层和完成第二层的预算成本是2000+2000=4000元。
挣值EV:EV是在既定的时间段内实际完工工作的预算成本。
在本题中,根据实际完成的示意图可知,到2009年3月23日前实际完成工作仅仅只完成了第一层,那么对应计划的预算成本是“完成第一层2000元”。从而挣值EV为2000元。
实际成本AC: AC是在既定的时间段内实际完成工作发生的实际总成本。在本题中,根据实际完成的示意图可知“完成第一层用掉3800元”。即AC为3800元。
