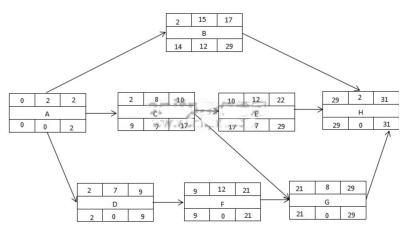

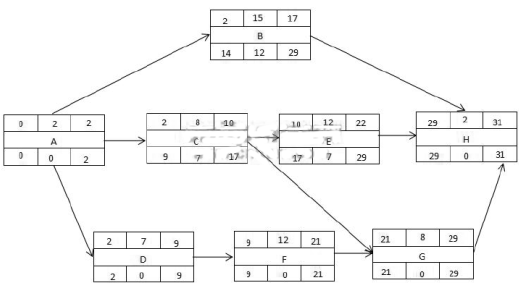

问题 下图(单位:周)为某项目实施的单代号网络图,活动 E 的总浮动时间与自由浮动时间为(),该项目的最短工期为()。A.31B.30C.20D.19

选项 A.31
B.30
C.20
D.19

答案 A

解析 该题目完整网络图如下:E 活动的自由时差 = 紧后工作最早开始时间—本工作的最早完成时间=29-22=7,E 活动的总时差 = E 活动的最迟开始时间— E 活动的最早开始时间 =17-10=7,故 E 活动的总时差和自由时差都是 7。
