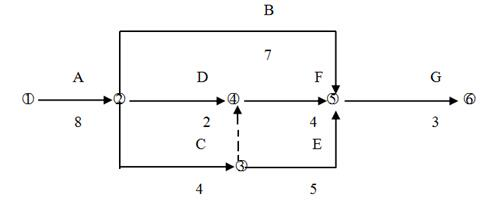

某工程网络计划如下图所示(时间单位:天).该工程的工期为( 此空不作答)天,工作

admin2022-08-02  34

问题 某工程网络计划如下图所示(时间单位:天).该工程的工期为( 此空不作答)天,工作D的自由时差是(请作答此空)天。如因建设单位原因,原定任务D由2天延长至5天,则建设单位应当弥补承建单位工期(此空不作答 )天。A.3B.2C.1D.0

选项 A.3
B.2
C.1
D.0

答案 B

解析 通过计算关键路径为:ACEG,总工期为20天;依据题意分别计算总工期20天,D的自由时差2天,因此本题要求作答的地方,正确答案为B,D延长至5天在总时差范围内不影响总工期。
转载请注明原文地址:https://tihaiku.com/congyezige/2301616.html

最新回复(0)
