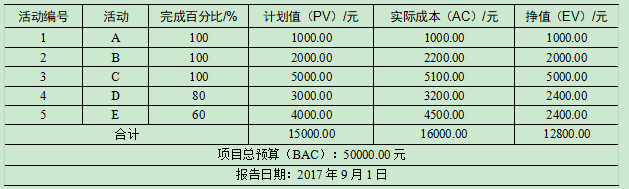

下表给出了某信息化建设项目到2017年9月1日为止的成本执行(绩效)数据。基于该

题库2022-08-02  37

问题 下表给出了某信息化建设项目到2017年9月1日为止的成本执行(绩效)数据。基于该数据,项目经理对完工估算(EAC)进行预测。假设当前的成本偏差被看做是可代表未来偏差的典型偏差时,EAC应为( )元。A.45000.00B.50000.00C.53200.00D.62500.00

选项 A.45000.00
B.50000.00
C.53200.00
D.62500.00

答案 D

解析 实际成本AC=16000计划价值PV=15000挣值EV=12800完工预算BAC=50000成本绩效指数CPI=EV/AC=12800/16000=0.8当前偏差被看做是代表未来的典型偏差(典型:将错就错)EAC=AC+(BAC-EV)/CPI=16000+(50000-12800)/ 0.8=62500
转载请注明原文地址:https://tihaiku.com/congyezige/2301282.html

最新回复(0)
