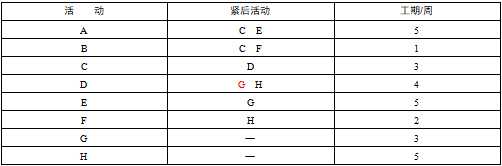

下表是某项目的工程数据,根据各个问题中给出的要求和说明,完成问题 1 至问题 3
下表是某项目的工程数据,根据各个问题中给出的要求和说明,完成问题 1 至问题 3
admin
2022-08-02
39
问题
下表是某项目的工程数据,根据各个问题中给出的要求和说明,完成问题 1 至问题 3
【问题 1 】请指出该项目的关键路径,并计算该项目完成至少需要多少周?假设现在由于外部条件的限制, E 活动结束 3 周后 G 活动才能开始; F 活动开始 5 周后 H 活动才可以开始,那么项目需要多长时间才能完成?【问题 2 】 分别计算在没有外部条件限制和问题 1 中涉及的外部条件的限制下,活动 B 和 G 的总时差和自由时差。
选项
答案
解析

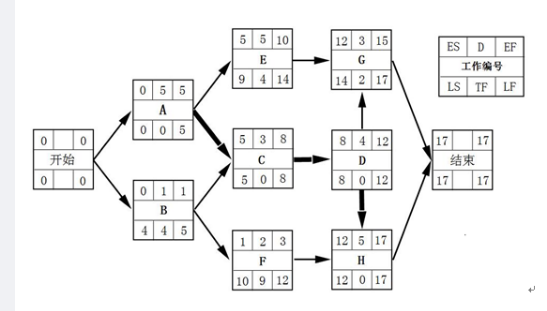

【问题 1 】 在没有约束条件情况下的单号图如下所示:
关键路径为 ACDH ,项目完成至少需要 17 周。 在有外部限制条件下的计算如下: E 作业具有 4 周的总时差,延迟 3 周后 G 作业开始,会导致 G 作业的最早开始时间变为第 13 周,关键路径不会发生变化。 F 作业具有 9 天的总时差,延迟 5 周后 H 作业仍然为第 12 周开始( H 作业的最早开始时间选 F 和 D 作业最早结束时间的最大值 12 ),因此也不会导致关键路径的变化。 综上所述: 在有外部限制条件的情况下,关键路径仍为 ACDH ,项目完成至少需要 17 周。【问题 2 】没有外部条件限制,由上图可以算出。 B 的总时差 =LF - EF=5 - 1=4 ,自由时差 = 紧后作业 ES 的最小值 - 本作业的 EF=1 - 1=0 G 的总时差 =LF - EF=17 - 15=2 ,自由时差 = 总工期 - 本作业的 EF=17 - 15=2 。 有外部条件限制,由上图可以算出 B 的总时差为 4 ,自由时差为 0 G 的总时差 =17 - 16=1 (因 G 作业的最早开始时间受 E 作业的影响变为 13 ,最早结束时间变为 16 ),自由时差 =17 - 16=1 。
转载请注明原文地址:https://tihaiku.com/congyezige/2301271.html
本试题收录于:
中级 系统集成项目管理工程师题库软件水平考试初中高级分类
中级 系统集成项目管理工程师
软件水平考试初中高级
相关试题推荐
下列哪一项是确诊妊娠期病毒性肝炎的根据A.蛋白尿、水肿 B.皮肤瘙痒、黄疸
不是临产后阴道指检目的的是A.了解宫口扩张程度 B.了解胎方位 C.了解是否
了解胎儿宫内生长发育的情况可根据:()A.每天早晚自测胎动 B.宫
子宫内膜癌的治疗根据子宫大小,肌层是否被浸润,宫颈是否累及,癌细胞分化程度及患者
根据1987年国际外阴疾病研究学会(ISSVD)外阴皮肤疾病分类法,外阴皮肤疾病
甲、乙机关听讲座时,在关闭手机问题上表现出的不同行为方式,说明()。 A.职业
以上材料告诉我们()。 A.机关工作人员职业道德建设是一项系统工程 B.机关
材料二中,中国共产党对富农实行减租减息政策的目的不包括()。 A.集中力量打击
中共六大对土地问题的贡献在于()。 A.明确规定没收一切地主的土地所有权 B
下列选项中不属于毛泽东在《中国革命战争的战略问题》-文中指出的中国革命战争主要特
随机试题
Ajudgemustbe______whenweighingevidence.A、interestedB、disinterestedC、sep
[originaltext]W:Bob,willyoutellmesomethingaboutthenewintelligenthous
下列有关城市用地分类的叙述,正确的是:()A.村镇居住用地属于居住用地 B
证券发行审核过程中,需要进行预先披露的文件是( )。A.招股说明书摘要 B.
1.题目:生物钟,巧利用 2.内容: 晚上十点左右,到了大脑的休息时间了,可
六淫中,最易挟湿的邪气是A.风邪B.寒气C.暑邪D.火邪E.燥邪
某企业根据人力资源需求与供给状况及相关资料,制定2015年员工招聘计划和员工使用
早期共产党组织同反马克思主义思潮进行论战有( ) A.同自由主义论战 B.
基础设施领域项目通过发行权益型、股权类金融工具筹措的资本金,不得超过项目资本金总
女,65岁。反复咳嗽、咳痰20年,喘憋伴间断下肢水肿10年。体检:BP90/45
最新回复
(
0
)
