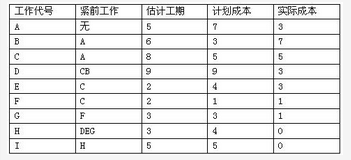

说明:项目经理根据甲方要求评估了项目的工期和成本。项目进行到22天的时候,项目经

最全题库2022-08-02  54

问题 说明:项目经理根据甲方要求评估了项目的工期和成本。项目进行到22天的时候,项目经理对项目开展情况进行了评估。得到个活动实际花费成本(如下图),此时ABCDEF已经完工,G仅完成了1/3。H尚未开工。[问题1](6分),基于以上案例,请画出单代号网络图。 [问题2](7分)基于你画出的网络图,请推出项目的工期、关键路径和活动F的总时差 [问题3](6分)请计算项目当前的PV、EV、AC、CV、SV为并评价项目进度和成本绩效。

选项

答案

解析 [问题1](6分),基于以上案例,请画出单代号网络图。[问题2](7分)基于你画出的网络图,(1)请推出项目的工期、关键路径和活动F的总时差工期30天关键路径:ACDHIF总时差=19-15=4天 [问题3](6分)请计算项目当前的PV、EV、AC、CV、SV为并评价项目进度和成本绩效。按照网络图,到22天,ABCDEFG工作应该全部完成,所以:PV=A+B+C+D+E+F+G=7+3+5+9+4+1+3=32万元EV=A+B+C+D+E+F+1/3G=7+3+5+9+4+1+3*1/3=30万元AC=3+7+5+3+3+1+1=23万元SV=30-32=-2万元<0进度滞后CV=30-23=7万元>0成本节约
转载请注明原文地址:https://tihaiku.com/congyezige/2300063.html

最新回复(0)
