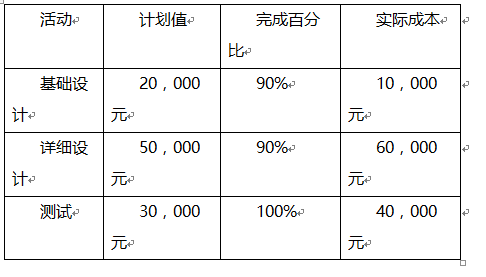

在项目实施中间的某次周例会上,项目经理小王用下表向大家通报了目前的进度。根据这个

免费题库2022-08-02  25

问题 在项目实施中间的某次周例会上,项目经理小王用下表向大家通报了目前的进度。根据这个表格,目前项目的进度   。A.提前于计划7%B.落后于计划18%C.落后于计划7%D.落后于计划7.5%

选项 A.提前于计划7%
B.落后于计划18%
C.落后于计划7%
D.落后于计划7.5%

答案 C

解析 在目前的监控点,该项目的挣值EV、PV及SPI如下:
EV=20000×90%+50000×90%+30000×100%
  =93000
PV=20000+50000+30000
  =100000
SPI=EV/PV
   =93000/100000
   =93%
落后于进度计划:1-93%=7%
