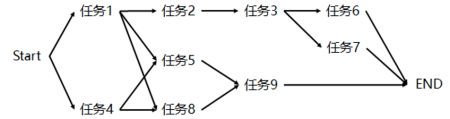

某项目的任务计划表如表1所示,资金计划和资金使用情况表如表2所示。 [问题

免费题库2022-08-02  42

问题 某项目的任务计划表如表1所示,资金计划和资金使用情况表如表2所示。[问题1][简答题]请根据项目任务计划表,绘制项目的单代号网络图。[问题2][简答题](1)项目参与人员均可胜任任意一项任务,请计算项目每月需要的人数,并估算项目最少需要多少人?(2)项目经理希望采用资源平滑的方式减少项目人员,请问该方法是否可行?为什么?[问题3][简答题]项目第1个月月底时,项目经理考察项目的执行情况,请计算此时项目的PV、EV和AC。[问题4][简答题]项目第2个月月底时,上级部门考核财政资金使用情况,请给出项目此时的执行绩效。

选项

答案

解析 [问题1][问题2](1)项目第1-2月所需人数:8人项目第3月所需人数:7人项目第4月所需人数:6人项目第5月所需人数:9人项目第6月所需人数:5人(2)项目经理希望采用资源平滑的方法减少项目人员是不可行的,因为资源平滑活动的开始和结束时间只能在总时差和自由时差范围内调整。[问题3]PV=400万元,EV=400×(0.5+0.6)=440万元,AC=200万元。[问题4]财政资金使用情况下,项目第2个月月底时的执行绩效:SV=EV-PV=500-500=0万元,SV=0,进度持平;CV=EV-AC=500-100=400万元,CV>0,成本节约;SPI=(EV/PV)×100%=(500/500)×100%=100%,进度持平;CPI=(EV/AC)×100%=(500/100)×100%=500%,成本节约。
转载请注明原文地址:https://tihaiku.com/congyezige/2298498.html

最新回复(0)
