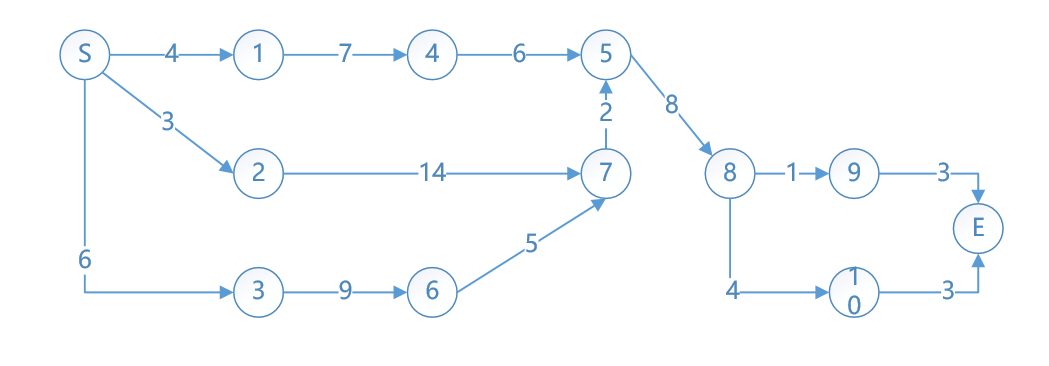

项目经理为某政府网站改造项目制作了如下双代号网络图(单位:天),该项目的总工期为

免费题库2022-08-02  40

问题 项目经理为某政府网站改造项目制作了如下双代号网络图(单位:天),该项目的总工期为(  )天。在项目实施的过程中,活动2-7比计划提前了2天,活动8-10实际工期是3天,活动6-7的工期增加了3天,判断对项目总工期的影响:(  )。问题1选项A.40B.37C.34D.32问题2选项A.没有影响B.增加了2天C.增加了3天D.增加了4天

选项

答案 BB

解析 本题考查关键路径法这一知识点。要求通过双代号网络图的出关键路径。首先要明确关键路径应该为源点到终点的最大路径长度。在结合图找到这样一条最大路径再汇总路径上活动历时。但是要注意活动的提前量和滞后量。
本题中,关键路径s-3-6-7-5-8-10-e;工期:6+9+5+2+8+4+3=37。
活动2-7比计划提前了2天,因为在非关键路径,并且是提前,所以对工期不影响;活动8-10实际工期是3天,减少1天,活动6-7的工期增加了3天,可以知道关键路径上增加2天。
