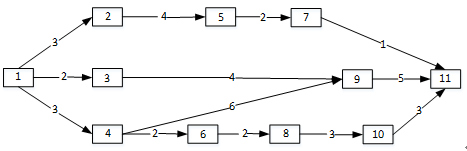

下图是某项目的箭线图(时间单位:周),其关键路径是(  ),工期是(  )周。

admin2022-08-02  64

问题 下图是某项目的箭线图(时间单位:周),其关键路径是(  ),工期是(  )周。问题1选项A.1-4-6-8-10-11B.1-3-9-11C.1-4-9-11D.1-2-5-7-11问题2选项A.14B.12C.11D.13

选项

答案 CA

解析 本考题考查的知识点为关键路径法基础知识。
关键路径法是在制订进度计划时使用的一种进度网络分析技术。关键路线法沿着项目进度网络路线进行正向与反向分析,从而计算出所有计划活动理论上的最早开始与完成日期、最迟开始与完成日期,不考虑任何资源限制。关键路径是决定项目工期的进度活动序列。它是项目中最长的路径,即使很小浮动也可能直接影响整个项目的最早完成时间。
明确关键路径为最长路径后,此题型不必求尽所有路径再选择最大值,通过代入选项排除法即可。
A选项 1-4-6-8-10-11  3+2+2+3+3=13
B选项 1-3-9-11      2+4+5=11
C选项 1-4-9-11      3+6=5=14  (算到这一步可以直接选出答案为C、A,因为在第二空中最大值就为14)
D选项 1-2-5-7-11   3+4+2+1=10
转载请注明原文地址:https://tihaiku.com/congyezige/2297942.html

最新回复(0)
