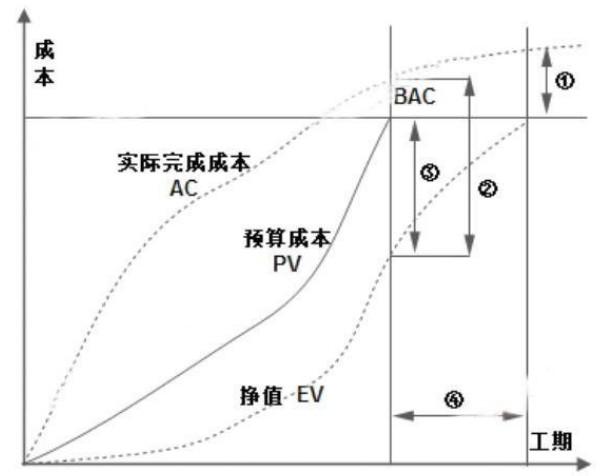

根据下图,表示竣工费用超支情况的是(  )。 A.① B.② C.③

免费题库2022-08-02  33

问题 根据下图,表示竣工费用超支情况的是(  )。A.①B.②C.③D.④

选项 A.①
B.②
C.③
D.④

答案 A

解析 本考题考查的知识点为超支情况基础知识。
CV(成本偏差):CV=EV-AC。CV大于0,成本节约;CV小于0,成本超支。
SV(进度偏差):SV=EV-PV。SV大于0,进度超前;SV小于0,进度滞后。
CPI(成本绩效指数):CPI=EV/AV。CPI大于1,成本结余;CPI小于1,成本超支。
SPI(进度绩效指数):SPI=EV/PV。SPI大于1,进度超前;SPI小于1,进度滞后。
对于1:CV=EV-AC小于0,成本超支。
对于2:CV=EV-AC小于0,成本超支。
对于3:SV=EV-PV大于0,进度超前。
对于4:SV=EV-PV小于0,进度滞后。
